Poznań: Tramwaj na Naramowice ma już torowisko!

To oczywiście tylko pierwszy fragment – na razie – który został ułożony przy pętli Wilczak i os. Pod Lipami. Ale plac budowy zaczyna już wyglądać naprawdę jak trasa tramwajowa.

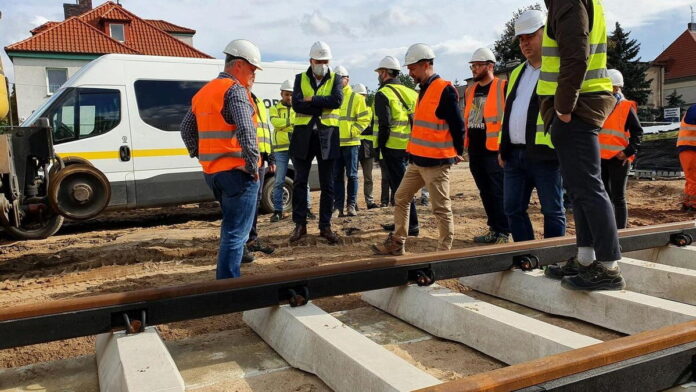

Najpierw zamontowano specjalne elementy konstrukcyjne, na których ułożone są już betonowe podkłady i szyny. Wytyczono także miejsca na słupy, na których docelowo zawieszona zostanie sieć trakcyjna. Tramwaj z pętli Wilczak pojedzie tym torowiskiem w przyszłości do ul. Błażeja na Naramowicach. W środę postępy na placu budowy sprawdzał Mariusz Wiśniewski, zastępca prezydenta Poznania, Grzegorz Bubula, wiceprezes zarządu spółki Poznańskie Inwestycje Miejskie oraz przedstawiciele wykonawcy.

– Bardzo dobrze, że poznaniacy, a zwłaszcza osoby mieszkające przy przyszłej trasie, widzą stały postęp prac. Szczególnie na wyobraźnię działają już położone w wielu miejscach szyny. Świadczą one o tym, że już w przyszłym roku dojedziemy do ul Włodarskiej, a w 2022 do końca zaplanowanej trasy – mówi Mariusz Wiśniewski, zastępca prezydenta Poznania.

– Przebieg trasy na odcinku winogradzkim jest już bardzo dobrze widoczny. Cieszymy się, że po około czterech miesiącach od rozpoczęcia zasadniczych prac budowlanych ułożone są pierwsze fragmenty torowiska, którym tramwaj pojedzie na Naramowice. Skupiamy się jednak nie tylko na rejonie parku Kosynierów, bo prace prowadzone są niemal na całym, ponad trzykilometrowym placu budowy – dodaje Grzegorz Bubula, wiceprezes PIM.

Obecnie trwają przygotowania do montażu pierwszych elementów torowiska tramwajowego na skrzyżowaniu ul. Serbskiej i Naramowickiej, które w dalszym ciągu przejezdne dla kierowców jest tylko na północnej stronie. W kolejnym etapie prac ruch przełożony zostanie na drugą stronę skrzyżowania (po wybudowaniu torowiska).

Na odcinku między ul. Serbską a Włodarską kontynuowane są prace nad sieciami podziemnymi i formowaniem tzw. koryta tramwajowego, czyli miejsca na torowisko. Między ul. Włodarską a Lechicką także tworzone jest koryto, ale w tym przypadku na drogę.

Prace nad przebudową i budową uzbrojenia terenu prowadzone są również na skrzyżowaniu ul. Naramowickiej z Lechicką, gdzie powstaje także łącznik z ul. Lechickiej do ul. Dworskiej. Docelowo będzie tu węzeł z dwupoziomowym układem dróg, dzięki któremu tramwaj przejedzie bezkolizyjnie nad ul. Lechicką. Miejsce dla tramwaju jest także przygotowywane na odcinku od ul. Sarmackiej do Łużyckiej – trwa zagęszczanie gruntu.

Przy pętli Wilczak i ulicy Jasna Rola zakończono już prace nad fundamentami pod stacje prostownikowe, które będą zasilały przyszłą trasę tramwajową. W przyszłym tygodniu rozpocznie się wyburzanie ostatniego budynku kolidującego z przebiegiem trasy, który znajduje się przy ul. Naramowickiej 149.

Uruchomienie części trasy tramwajowej do przystanku “Włodarska” planowane jest w przyszłym roku, a całości do ul. Błażeja na Naramowicach – wiosną 2022 r.
